  宣城消防工程预算基础工程在桥梁结构物的设计与施工中,占有极其重要的地位,其对结构物的安全使用与工程造价具有很大的影响,按照资料记载,建筑失事的70%~80%都是由基础失败而引起的。

  ▲桥梁工程常用基础

  扩大基础、桩基础、管柱基础、沉井基础、地下连续墙基础。

  ▲扩大基础(浅基础、明挖扩大基础)构造

  扩大基础是把桥墩或桥台及上部结构传来的荷载由其直接传递至较浅支承地基的一种基础形式,桥梁扩大基础荷载通过逐步扩大的基础直接传到土质较好的天然地基上,它的尺寸按照地基承载力所承受的荷载决定。基础埋置深度与宽度相比很小,属于浅基础范畴。

  因为埋深浅,结构形式简单,施工方法简便,造价也是较低,故而是建筑物最常用的基础类型。

  ▲特点

  (1)因为可以在现场用眼睛确认支承地基的情况下进行施工,施工质量可靠。

  (2)施工的噪声、振动和对地下污染等建设公害较小。

  (3)与其它类型的基础相比,施工所需的操作空间较小。

  (4)在多数情况下,相比较其它类型的基础造价省、工期短。

  (5)容易受冻胀和冲刷产生的恶劣影响。

  ▲施工工序

  基础定位放样、基坑的开挖、基坑排水、基坑检验与处理、基础砌筑及基坑回填。

  【1】基础的定位放样

  基坑:为建筑基础而开挖的临时性坑井,属临时性工程。

  作用:提供一个空间,使基础的砌筑作业得以按照设计的位置进行。

  【2】基坑开挖

  基坑开挖类型:

  ➊陆上地基开挖:

  ⑴无支撑;

  ⑵有支撑:挡板式、喷射混凝土、钢板桩、钢筋混凝土桩、护筒。

  ➋水中基础开挖:

  ⑴土石围堰(草(麻)袋围堰)

  ⑵木(竹)笼围堰

  ⑶钢板桩围堰

  ⑷钢管桩围堰

  ⑸套箱围堰

  ★陆(旱)地基坑开挖

  〔1〕坑壁不加支撑的基坑

  ◇一般规定

  ➊基坑尺寸需要满足施工要求。当基坑为渗水的土质基底,坑底尺寸应按照排水要求(包括排水沟、集水井、排水管网等)和基础模板设计所需基坑大小而定。一般基底应比基础的平面尺寸增宽0.5~1.0m。当不设模板时,可以按照基础底的尺寸开挖基坑。工程预算咨询成果文件

  ➋基坑坑壁坡度应按照地质条件、基坑深度、施工方法等情况确定。

  ➌若然土的湿度有可能使坑壁不稳定而引起坍塌时,基坑坑壁坡度应缓于该湿度下的天然坡度。

  ➍当基坑有地下水时,地下水位以上部分可以放坡开挖;地下水位以下部分,如果土质易坍塌或水位在基坑底以上较高时,应当采用加固或降地下水位等方法开挖。

  ◇适用条件

  ➊在干涸无水的河滩、河沟中,或者有水经改河或筑堤能排除地表水的河沟中。

  ➋在地下水位低于基底,或渗透量小,不影响坑壁的质量。

  ➌基础埋置不深,施工期较短,挖基坑时不影响邻近建筑物安全的施工场所。

  ◇形式

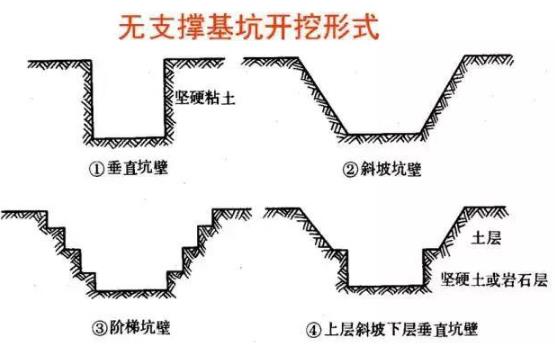

  垂直坑壁、斜坡坑壁、阶梯坑壁

  原创 桥梁扩大基础各种施工细节大全1.jpg

  ◇施工方式:

  人力施工方法(锹、镐)

  机械施工:挖土机、传送带、爬坡车、抓泥斗

  〔2〕坑壁有支撑的基坑

  ◇适用条件

  ➊基坑坑壁不易稳定并有地下水渗入(土松、水大)。工程预算审核员

  ➋放坡开挖场地受到限制(场地窄)。

  ➌基坑较深、放坡开挖工程数量较大,不符合技术经济要求时(坑深、土方量大)。

  ◇支撑结构

  挡板支撑基坑开挖较深(大于5m),坑壁不易稳定,并且有地下水影响或放坡受到限制时。

  喷射混凝土及锚杆支护

  ➊当基坑受条件的限制,开挖深度大,只可以垂直或大坡度开挖,在地基土质较好、渗水量较小的情况下,可以用喷射混凝土或锚杆(锚索)挂网喷射混凝土加固基坑坑壁,逐层开挖,逐层加固。

  ➋当基坑为不稳定的强风化岩质地基或者淤泥质粘土时,可以用锚杆挂网喷射混凝土护坡。基坑开挖深度小于10m的较完整风化基岩,可以直接喷射素混凝土。

  钢板桩支护基坑开挖深度不宜大于4m、在渗水量不大的情况下。

  ◇支撑形式

  直衬板式、横衬板式坑壁支撑、框架式支撑、其他形式支撑(锚桩式、锚杆式、锚碇板式、斜撑式)。

  ★岩石基坑开挖

  岩石地基开挖,坑壁坡度如表所述,硬质岩可以垂直向下,一般设计开挖深度为风化层厚度。新鲜基岩、微风化或弱风化岩层就可以做基础持力层。开挖一般采用人工开挖,必要时可以进行松动爆破,不过要严格控制爆破深度和用药量,防止过量爆破引起持力层松动破坏。按照岩层的风化程度、节里、倾向及发育情况,采用适当方法进行坑壁防护。挖出渣石必须运至设计指定地点,不能对施工安全或周围群众生产、生活、环境造成危害。

  ★水中基础的基坑开挖

  桥梁墩台基础大多位于地表水位以下,有时水流还比较大,施工时都希望在无水或静止水条件下进行。

  桥梁水中基础最常用的施工方法是围堰法。

  ◇围堰作用

  防水与围水,有时还起着支撑施工平台和基坑坑壁的作用。

  ◇对围堰的要求

  ➊围堰高度应高出施工期间可能出现的最高水位(包括浪高)0.5~0.7m,用于防御地下水的围堰宜高出水位0.2-0.4m。工程预算服务费

  ➋围堰外形需要考虑河流断面被压缩后,流速增大引起水流对围堰、河床的集中冲刷及影响通航、导流等因素,以及应当满足堰身强度和稳定的要求。堰内平面尺寸需要满足基础施工的需要。

  ➌围堰要求防水严密,减少渗漏。

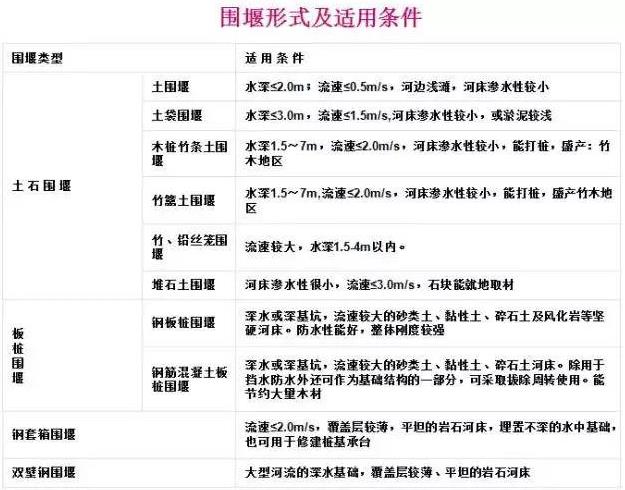

  ◇围堰形式及适用条件

  土、石围堰、草(麻)袋围堰、钢板桩围堰、钢筋混凝土板桩围堰、套箱围堰和木(竹)铅丝笼围堰。

  原创 桥梁扩大基础各种施工细节大全2.jpg

  ◇围堰形式及使用条件

  土、石围堰、草(麻)袋围堰、钢板桩围堰、钢筋混凝土板桩围堰、套箱围堰和木(竹)笼围堰。

  ◇钢筋混凝土板桩围堰

  适用于粘性土、砂类土、碎石土河床,除了用于基坑挡土防水以外,还可不拔除做为建筑结构物的一部分。

  通常板宽50~60cm,厚10~30cm。为使其合拢及企口接缝,插打板桩时,应当从上游开始按顺序进行直至下游合拢。

  ◇套箱围堰

  适用于埋置不深的水中基础,也能够修建桩基承台。无底套箱用木板、钢板或钢丝水泥制成,内部设钢木支撑。下沉套箱之前清除河床表面障碍物,若套箱设置在岩层上时,应整平岩面;若是基岩岩面倾斜,应把套箱底部做成和岩面相同的倾斜度,从而增加套箱的稳定并减少渗漏。荆州智慧工程预算公开

  ★基坑施工过程中的注意事项

  ➊满足基础施工时工程结构尺寸、工程质量、操作需要的要求。

  ➋需要经常注意坑边缘顶面土有无裂缝,坑壁有无松散塌落现象,确保施工时的安全。

  ➌基坑顶面需要设置防止地面水流入基坑的设施,基坑顶有动荷载时,坑顶边与动荷载间应留有不小于1m宽的护道,若是动荷载过大宜增宽护道或采用加固措施。基坑顶有静荷载时,坑顶边与静荷载间应留有不小于0.5m宽的护道。

  ➍基坑坑壁坡度不易稳定并有地下水影响,或放坡开挖场地受到限制,或放坡开挖工程量大,应根据设计要求进行支护。设计无要求时,需要结合实际情况选择适宜的支护方案。

  ➎挖基施工宜安排在枯水或少雨季节进行,基坑开挖直至基础完成,应连续施工。

  ➏应避免超挖。如超挖,应将松动部分清除。机械开挖,应当保留10cm-20cm厚底层,在浇筑前用人工挖至设计标高。

  ➐挖至标高的土质基坑不得长期暴露、扰动或浸泡,并需要及时检查基坑尺寸、高程、基底承载力,符合要求后,需要立即进行基础施工。

  ➑基础的轴线、边线位置及基底标高应精确测定,检查无误后才能够施工。

  ➒在附近有其他结构物时,应有可靠的防护措施。

  ➓挖基废方应按照指定的位置处治,不得妨碍施工。弃土的坡脚到坑顶缘的距离不宜小于基坑深度。宜放于下游位置,不得污染环境,阻塞河道,影响泄洪。

  ⓫基坑的回填应分层压实,施工要求需要符合本规范第15章中的相关规定。路肩加宽项目工程预算

  【3】基坑排水

  基坑坑底一般多位于地下水位以下,地下水会经常渗进坑内,故而必须设法把坑内的水排除,随挖随排,抽水设备的排水能力应大于渗水量的1.5~2.0倍。以便利施工。排水应不影响基坑安全,应不影响农田和周边环境。要排除坑内渗水,首先要估算涌水量,才可以选用适当的排水设备。确保在混凝土浇筑过程中,需要保证基坑底面无积水。

  排水方法:集水排水、井点法降水、帷幕法排水

  〔1〕集水坑排水法

  方法:基坑开挖中,在坑底基础范围之外设置集水坑并沿坑底周围开挖排水沟,使水流入集水坑内,排出坑外。

  位置:集水坑宜设在上游,尺寸视渗水的情况而定。集水坑坑底应低于基坑底面,集水坑深度应大于吸水龙头的高度。

  抽水设备:能力宜大于总渗水量的1.5~2.0倍。

  优点:设备简单,费用低。

  缺点:黏聚力小的土中易涌沙。

  适用范围:除了严重流沙外,一般情况下都可以采用。

  〔2〕井点降水法

  类型:轻型井点、喷射井点、射流泵井点、电渗井点法、管井井点法、深井泵法

  适用范围:适用于粉、细砂、地下水位较高、有承压水、挖基较深、坑壁不易稳定的土质基坑,在无砂的粘质土中不宜使用。井点类别的选择,宜根据土壤的渗透系数、要求降低水位深度以及工程特点而定。

  方法:在基坑开挖前,先在基坑四周埋设一定数量的井点管和滤水管,挖方前和挖方过程中利用抽水设备,通过井点管抽出地下水,使地下水位降至坑底以下。

  抽水设备:真空泵、离心泵、多级离心泵或独立泵

  ★使用井点法排水时需要注意以下的事项

  ➊降低土层中地下水位时,应尽可能把滤水管埋设在透水性较好的土层中;井点管的下端滤水长度应考虑渗水土层的厚度,不过不得小于1m。

  ➋井管的成孔可按照土质分别用射水成孔、冲击钻机、旋转钻机及水压钻探机成孔。井点降水曲线至少应深于基底设计标高0.5m。白岩滩水库工程预算

  ➌井点的布置应随基坑形状与大小、土质、地下水位高低与流向、降水深度等要求而定。

  ➍需要做好沉降及边坡位移观测,确保水位降低区域内建筑物的安全,必要时需要采取防护措施。

  ➎降水过程中,需要加强井点降水系统的维护和检修,保证降水效果,从而确保基坑表面无集水。

  〔3〕帷幕法排水

  帷幕法是在基坑边线外设置一圈隔水幕,用以隔断水源,减少渗流水量,防止流砂、突涌、管涌、潜蚀等地下水的作用。

  方法有深层搅拌桩隔水墙、压力注浆、高压喷射注浆、冻结围幕法等,采用时都应进行具体设计并符合有关的规定。

  〔4〕水中基坑挖基

  对于排水挖基有困难或者具有水中挖基的设备时,可以采用以下水中挖基方法:

  ➊水力吸泥机:适用于砂类土及砾卵石类土,不受水深限制,其出土效率可随水压、水量的增加而提高。

  ➋空气吸泥机:适用于水深5m以上的砂类土或夹有少量碎卵石的基坑,浅水基坑不宜采用;在粘土层使用时,应与射水配合进行,从而破坏粘土结构;吸泥时应向基坑内注水,使基坑内水位高于河水位约1.0米,从而防止流砂或涌泥。

  ➌挖掘机水中挖基:适用于各种土质,但是开挖时不要破坏基坑边坡的稳定,可以采用反铲挖掘和吊机配抓泥斗挖掘。

  【4】基底检验与处理

  ★基底检验

  〔1〕检验目的:确定地基的容许承载力大小,基坑位置与标高是否与设计文件相符,从而保证基础的强度、稳定、不滑移。

  〔2〕检验方法:

  按照桥涵大小、地基土质复杂(如溶洞、断层、软弱夹层、易溶岩等)情况及结构对地基有无特殊要求,可以采用下列的检查方法:

  小桥涵的地基检验:可以采用直观或触探方法,必要时可以进行土质试验。

  大、中桥和地基土质复杂、结构对地基有特殊要求的地基检验,一般采用触探和钻探(钻深至少4m)取样做土工试验,或按照设计的特殊要求进行荷载试验。哪些应该列入工程预算

  〔3〕检验内容

  ➊检查基底平面位置、尺寸大小、基底标高。

  (a.平面周线位置不小于设计要求;b.基底标高:土质±50mm;石质+50mm-200mm)。

  ➋检查基底地质情况和承载力是否与设计资料相符。

  ➌检查基底处理和排水情况是否符合规范要求。

  ➍检查施工记录及有关试验资料等。

  ★基底处理

  天然地基上的基础是直接靠基底土壤来承担荷载的,所以基底土壤状态的好坏,对基础及墩台、上部结构的影响极大,不能仅检查土壤名称与容许承载力大小,还需要为土壤更有效的承担荷载创造条件,即要进行基底处理工作。地基处理的范围至少应宽出基础之外0.5m。

  无水或浅水中的扩大基础挖基施工还应符合以下的规定:

  基础底为非粘性土或干土时,应把其润湿,再浇筑一层厚200~300mm的混凝土垫层,垫层顶面不得高于基础底面设计高程。

  基坑面为岩石时,需要加以润湿,铺一层厚20~30mm的水泥砂浆,然后在水泥砂浆凝结前浇筑扩大基础混凝土。

  ★基底加固

  我国地域辽阔,自然地理环境不同,土质强度、压缩性和透水性等性质有很大的差别。这其中,有不少是软弱土或不良土,诸如淤泥质土、湿陷性黄土、膨胀土、季节性冻土以及土洞、溶洞等。当桥涵位置处于这类土层上时,除了可采用桩基、沉井等深基础外,也可视具体情况采用相应的地基加固措施,从而提高其承载能力,然后在其上修筑扩大基础,以求获得缩短工期、节省投资的效果。

  对于一般软弱地基土层加固处理方法可以归纳为四种类型:

  换填土法:把基础下软弱土层全部或部分挖除,换填力学物理性质较好的土。

  挤密土法:用重锤夯实或砂桩、石灰桩、砂井、塑料排水板等方法,使软弱土层挤压密实或排水固结。

  胶结土法:用化学浆液灌入或粉体喷射搅拌等方法,使土壤颗粒胶结硬化,改善土的性质。

  土工聚合物法:用土工膜、土工织物、土工格栅与土工合成物等加筋土体,以限制土体的侧向变形,增加土的周压力,有效提升地基承载力。齐齐哈尔工程预算哪家正规

  【5】扩大基础施工

  〔1〕基础类型:浆砌片石、浆砌块石、片石混凝土、混凝土、钢筋混凝土

  〔2〕施工程序与工艺流程

  ➊施工程序开工申请报告→测量定位一开挖基坑→基底检查处理报验一安装模板→绑扎钢筋→基础砼浇筑→脱模养生。

  ➋工艺流程

  〔3〕模板

  ➊模板的设计与使用原则

  模板可以采用钢材、胶合板、塑料板和其他符合设计要求的材料制作。宜优先使用胶合板和钢模板。

  在计算荷载作用下,对模板结构应按受力工况分别验算其强度从而刚度。

  模板板面之间应平整,接缝严密,不漏浆,确保结构物外露面美观,线条流畅。

  结构宜简单,制作、装拆方便。

  浇筑混凝土之前,模板应涂刷脱模剂,外露面混凝土模板的脱模剂应采用同一品种,不得使用废机油等油料,且不得污染钢筋及混凝土的施工缝处。

  重复使用的模板、支架应经常检查、维修。

  ➋模板制作

  采用有足够强度的材料制作模板,加上符合要求的支撑,来确保模板的强度和刚度,从而保证在混凝土浇注和捣实过程中,模板不致发生明显的挠曲;模板的制作须使模板在拆除时,不会使混凝土受到撞击和振动;模板的连接处必须安装紧密,防止水泥浆流失。在施工缝处,模板必须牢牢地夹紧已经浇注的混凝土,从而防止导致接缝外露面的高低不平。

  ➌模板安装

  模板与钢筋安装工作应配合进行,妨碍绑扎钢筋的模板应待钢筋安装完毕后安设。模板不应与脚手架联接(模板与脚手架整体设计时除外),避免引起模板变形。

  安装侧模板时,需要防止模板移位和凸出。基础侧模可以在模板外设立支撑固定,浇筑在混凝土中的拉杆,应按照拉杆拔出或不拔出的要求,采取相应的措施。对小型结构物,可以使用金属线代替拉杆。

  模板安装完毕后,应对其平面位置、顶部标高、节点联系及纵横向稳定性进行检查,签认后才能够浇筑混凝土。浇筑时,发现模板有超过允许偏差变形值的可能时,需要及时纠正。工程预算审核编程文件

  模板在安装的过程中,必须要设置防倾覆设施。

  不足50m²时至少检验1点,每点都应合格,宜采用小型机械压实。透水性材料不足时,可以采用石灰土或水泥稳定土回填;回填土的分层厚度宜为0.1~0.2m。台背两侧的填土应分层夯实,其压实度不应小于96%。

  〔4〕钢筋

  ◇一般规定

  钢筋混凝土中的钢筋和预应力混凝土中非预应力钢筋必须符合现行《钢筋混凝土用热轧光圆钢筋》(GB13013)、《钢筋混凝土用热轧带肋钢筋》GB1499)、《冷轧带肋钢筋》(GB13788)的规定。

  钢筋必须按不同钢种、等级、牌号、规格及生产厂家分批验收,分别堆存,不得混杂,且应设立识别标志。钢筋在运输过程中,应避免锈蚀和污染。钢筋宜堆置在仓库(棚)内,露天堆置时,应垫高并加遮盖。钢筋表面上的油渍、漆污和锤击能剥落的浮皮、铁锈应清除干净。

  钢筋应具有出厂质量证明书和试验报告单。对桥涵所用的钢筋应抽取试样做力学性能试验。

  ◇钢筋制作和连接

  钢筋加工一般要经过四道工序:钢筋除锈;钢筋调直;钢筋切断;钢筋成型。

  钢筋表面应洁净,粘着的油污、泥土、浮锈使用前必须要清理干净。

  盘条钢筋尽量采用机械调直机,也可采用绞磨拉直或电动卷扬机拉直,粗钢筋调直使用机械调直机。经调直后的钢筋不得有局部弯曲、死弯、小波浪型,其表面伤痕不大于钢筋截面的5%。

  钢筋切断应按照钢筋号、直径、长度和数量、长短搭配,先断长料后断短料,尽可能减少和缩短钢筋短头,从而节约钢材。工程预算调整情况说明

  ➊钢筋弯钩或弯曲

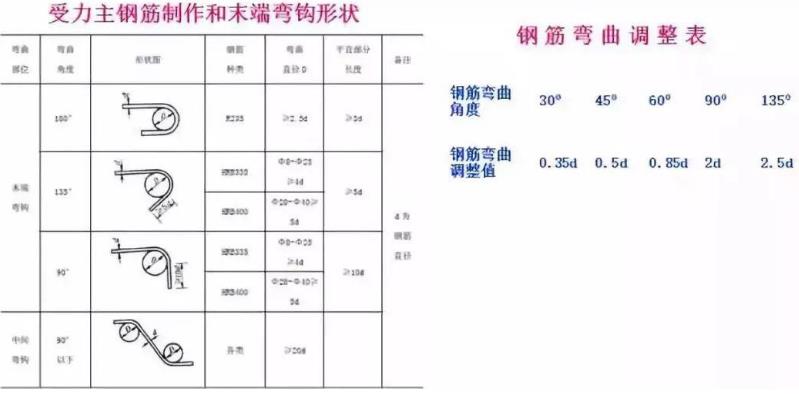

  钢筋弯钩形式有三种,分别为半圆弯钩、直弯钩及斜弯钩。钢筋弯曲后,弯曲处内皮收缩,外皮延长,轴线长度不变,弯曲处形成圆弧,弯起后尺寸大于下料尺寸,弯曲调整值见下表:

  原创 桥梁扩大基础各种施工细节大全3.jpg

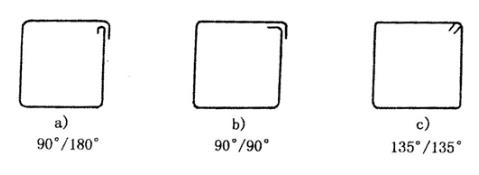

  用R235钢筋制作的箍筋,其末端应做弯钩,弯钩的弯曲直径应大于受力主钢筋的直径,且不小于箍筋直径的2.5倍。弯钩平直部分的长度,一般结构不宜小于箍筋直径的5倍,有抗震要求的结构,不应小于箍筋直径的10倍。弯钩的形式,若是设计无要求时,可按图4.2.3a)b)加工;有抗震要求的结构,应按图4.2.3c)加工。

  钢筋下料长度应按照构件尺寸、混凝土保护层厚度、钢筋弯曲调整值和弯钩增加长度等规定综合考虑。

  原创 桥梁扩大基础各种施工细节大全4.jpg

  直钢筋下料长度=构件长度-保护层厚度+弯钩增加长度

  弯起钢筋下料长度=直段长度+斜弯长度-弯曲调整值+弯钩增加长度

  箍筋下料长度=箍筋内周长+箍筋调整值+弯钩增加长度。

  ➋钢筋焊接与绑扎绑扎

  钢筋网(筛底)的绑扎,四周两行钢筋交叉点应每点扎牢,中间部分每隔一根相互成梅花式扎牢,双向主筋的钢筋,必须把全部钢筋相互交点扎牢,注意相邻绑扎点的铁线扣要成八字形绑扎(左右扣绑扎)。

  基础底板采用双层钢筋网时,在上层钢筋网下面设置钢筋撑脚(凳仔)或混凝土撑脚,从而确保上、下层钢筋位置的正确和两层之间距离。

  有180度弯钩的钢筋弯钩应向上,不要倒向一边;不过双层钢筋网的上层钢筋弯钩应朝向下。

  ★焊接

  轴心受拉和小偏心受拉杆件中的钢筋接头,不宜绑接。普通混凝土中直径大于25mm的钢筋,宜采用焊接。

  钢筋焊接前,必须按照施工条件进行试焊,合格后才能够正式施焊。焊工必须持焊工考试合格证上岗。

  钢筋接头采用搭接或帮条电弧焊时,宜采用双面焊缝。双面焊缝困难时,可以采用单面焊缝。迁移电杆工程预算单

  钢筋接头采用搭接电弧焊时,两钢筋搭接端部应预先折向一侧,使两接合钢筋轴线一致。接头双面焊缝的长度不应小于5d,单面焊缝的长度不应小于10d(d为钢筋直径)。

  钢筋接头采用帮条电弧焊时,帮条应当采用与主筋同级别的钢筋,其总截面面积不应小于被焊钢筋的截面积。帮条长度,若是用双面焊缝不应小于5d,若是用单面焊缝不应小于10d(d为钢筋直径)。

  在焊接时,对施焊场地应有适当的防风、雨、雪、严寒设施。冬期施焊时,应当按照本规范第25章冬期施工的要求进行,低于-20C时,不得施焊。

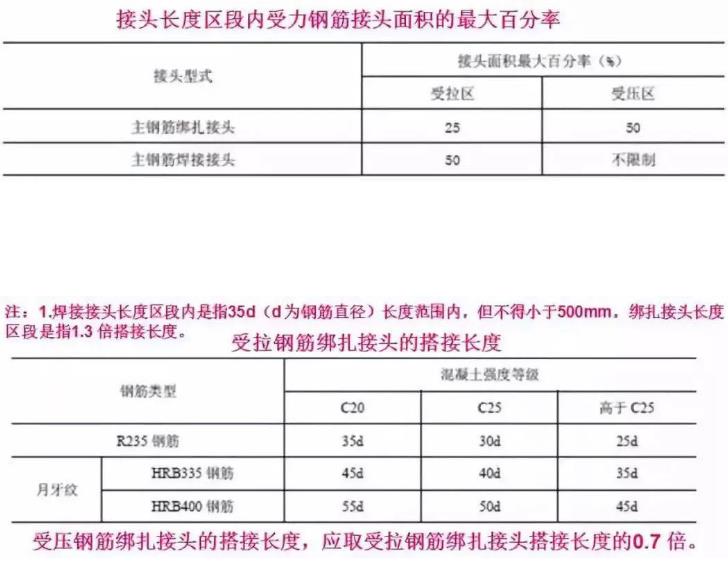

  受力钢筋焊接或绑扎接头应设置在内力较小处,并错开布置,对于绑扎接头,钢筋两接头间距离不小于1.3倍搭接长度。对于焊接接头,在接头长度区段内,同一根钢筋不得有两个接头,配置在接头长度区段内的受力钢筋,其接并没有的截面面积占总截面面积的百分率应符合表4.2.4-1的规定。对于绑扎接头,其接头的截面面积占总截面面积的百分率,也应符合表4.2.4-1的规定。

  原创 桥梁扩大基础各种施工细节大全5.jpg

  ➌钢筋按照

  应当在钢筋与模板间设置垫块,垫块应与钢筋扎紧,并且互相错开。非焊接钢筋骨架的多层钢筋之间,应用短钢筋支垫,确保位置准确。钢筋混凝土保护层厚度需要符合设计的要求。

  安装钢筋的允许偏差

  钢筋的级别、直径、根数和间距均应符合设计要求。绑扎或焊接的钢筋网和钢筋骨架不得有变形、松脱和开焊,钢筋位置的偏差不得超过下表的规定。娄底工程预算造价
