铁路工程概算审计实施方案某区04地块高层建筑地下3层,地上3~33层,建筑面积为102774㎡,为框架剪力墙+劲性结构,其基坑西侧护坡桩长23m,桩距1.3m,护坡长度达132m,护坡桩顶设3m高、370mm厚的砖混结构挡土墙。
▲施工难点
(1)04地块基坑已经在2017年7月全部挖至距坑底1m处,后历时3年地下室部位未及时回填,护坡桩及桩间护壁结构长期外露,受到环境影响。局部桩间护壁混凝土开裂,缝隙中长出小草与灌木,局部桩间土开裂滑落。
(2)因为基坑较深,且坑内垫层已施工完成,基础结构抗浮锚杆密集,又受到桩间钢腰梁、预应力锚索及护坡桩顶部挡土墙的影响,桩间土防护施工难度大。市政工程概算分几个等级
▲主要施工措施
(1)硬防护及钢管脚手架搭设与连接

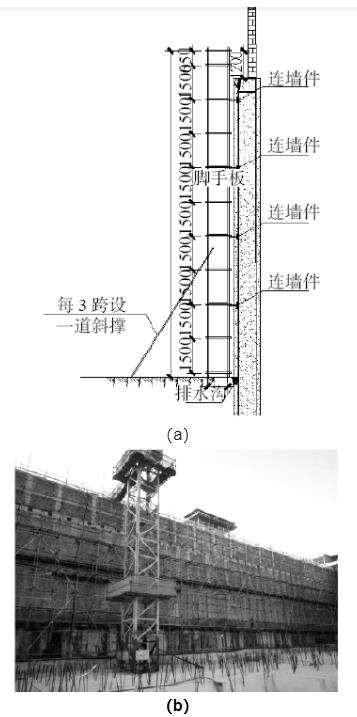

施工前进行现场复测,确定脚手架搭设位置及相关参数。选用落地式双排钢管脚手架,架体基础位于肥槽底及挡土墙外侧,架体横距900mm,步距1500mm,纵距1500mm,搭设至冠梁顶部以上1200mm。

每3步3跨设一道连墙件与护坡桩连接,护坡桩上植2根10膨胀螺栓,并且用150mm×150mm×6mm钢板与48钢管焊接形成连墙件。连墙件和脚手架立杆及横杆交叉点连接,底部每3跨设置一道抛撑。作业层满铺脚手板,外侧加设一道防护栏杆,如图1所示。
(2)安全网柔性防护措施与连接
⓵安全网铺设
安全网采用100mm×100mm双层大孔安全网由下至上连续兜封进行隔离防护,内外层大孔网错开放置,各层大孔网搭接不小于200mm,并且用14号铁丝绑扎牢固。
⓶安全网连接

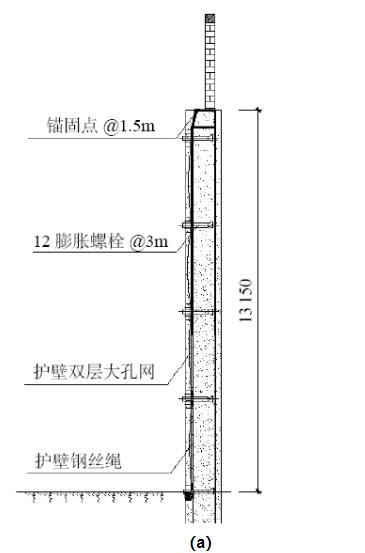

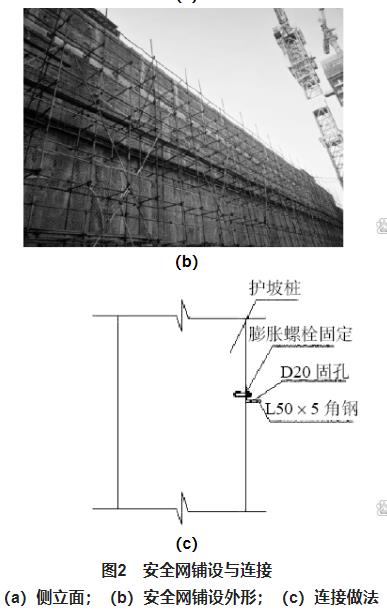

冠梁梁顶采用12×100膨胀螺栓固定,间距1.5m,膨胀螺栓下部设L50×5角钢,角钢另一侧预留25孔洞供12.5钢丝绳穿过与连接,大孔网与钢丝绳绑扎牢固,连接点间距不大于750mm。护坡桩中部及底部也均用12×100膨胀螺栓固定L50×5角钢,间距3m(图2)。水利工程概算阶段能招标吗
▲质量安全措施
(1)脚手架搭设安全措施
⓵搭设脚手架的时候,立杆垂直度及水平度必须满足规范要求。
⓶脚手架配件质量与搭设质量应按照搭设方案要求进行验收,确认合格后才能够使用。
⓷脚手架荷载不得超过设计值,作业层上的施工荷载需要符合设计要求,不得超载。模板支架、缆风绳、泵送混凝土和砂浆输送管不得固定在架体上,严禁拆除或者移动安全防护措施。
⓸脚手架使用期间,严禁拆除主节点处的纵向及横向水平杆、纵横向扫地杆与连墙件,不得在脚手架附近进行挖掘作业。
(2)安全网铺设和连接安全措施
⓵钢丝网应当由上至下崩紧,不得松散、下坠。
⓶双层大孔网应错开50mm,搭接长度不得小于200mm。
⓷锚固点和大孔网连接应牢固,间距一致,上下左右必须要在一条直线上。工程项目概算控制分解表
