普洱市部门预算编制说明土方回填是地基和基础分部工程中一项重要的分项工程,在建筑工程中却经常会由于抢工期等因素,而忽视了质量管理,很容易发生回填土不密实等质量缺陷。此文是中建五局北京公司优质项目上的回填土施工示例,全面解读了工艺要点。
▲材料要求
〔1〕此工程回填采用素土回填(局部为灰土),回填材料必须送检,检测其含水量以及最大干密度,检验合格后并应符合下列要求才可以投入使用。
〔2〕碎石类土、砂土(使用细、粉砂时应取得设计单位同意)和爆破石渣,可以用作表层以下填料。其最大粒径不得超过每层铺填厚度的2/3或3/4(使用振动辗时),含水率需要符合规定。
〔3〕粘性土需要检验其含水率,必须达到设计及施工规范规定要求才能够使用。
〔4〕盐渍土一般不可使用。不过填料中不得含有盐晶、盐块或含盐植物的根茎并符合《土方与爆破工程施工及验收规范》附录一表1~8规定的可以使用。
〔5〕土:使用前应过筛,其粒径不大于50mm,不得含有有机杂质、冻土。最优含水率(重量比)需要符合规定:砂土:8-12%;粘土:19-23%;粉质粘土:12-15%;粉土:16-22%。
生石灰必须消解,粒径不大于5mm,并且不应含有过多的水份。素土应筛选,粒径不大于50mm。灰土应按照设计要求进行拌与均匀。
▲主要机具
装运土方机械:铲土车、自卸汽车、堆土机、铲运车、翻斗车。
碾压机械:平碾、羊足碾、震动碾。
一般工具:蛙式夯机、立式打夯机、手推车、铁锹、2m钢卷尺、胶皮管。
回填时根据部位的不同,选取的施工工具相应调整。内蒙古预算编制费
▲工艺流程
基层清理→检验土质→测量放线→分层铺土→分层夯实→检验密实度→修正、找平、验收。
▲施工准备
〔1〕施工方法
碾压法
夯实法
振动法
〔2〕作业条件
工艺说明:回填土前防水施工完成,验收合格后再进行回填,填土之前把作业面建筑材料、施工垃圾等清理干净。电力管廊预算编制说明
▲回填部位及要求
〔1〕肥槽回填
⓵基础墙体达到一定强度才能够回填,基础四周因同时均匀回填,防止单侧堆放重物或者行走重型机械设备。
⓶分层铺土,每层铺土厚度应根据土质、密实度要求与机具性能确定。各层铺土厚度都应找平,与坑边壁上的标高相等,或者用尺、标准杆检查。
⓷长宽比较大时,回填长度每15m为一段,每层接缝处应制作成阶梯形,碾迹重叠0.5~1.0m,上下层错缝距离不应小于1m。
〔2〕房心回填
夯打密实:夯压的遍数不少于三次。打夯应一夯压半夯、夯夯相连、行行相连,纵横交叉。严禁用水浇使土下沉的所谓“水夯”法。每层夯压后都应按照规范规定进行环刀取样,在现场实验,测出干土的质量密度,达到要求后再铺上层的土。
〔3〕基础回填
⓵回填土较深时、面积较大时,应对原自然软弱土、坑穴进行处理,将有机物杂质清理干净。
⓶深浅两基坑相连时,应先填夯深基坑,填至浅基坑标高时,再与浅基坑一起填夯。比如必须分段填夯时,交接处应填成阶梯形,梯形高度25cm。上下层错缝距离不小于1.0m。
〔4〕车库顶回填
车库顶部回填土第一层回填采用人工回填,人工平整,机械夯实,场地部位及第二层土方回填,采用装载机配合推土机运送到土方回填部位,装载机平整。大方县教育预算编制
〔5〕管道处回填
管道下方受管道限制,已经无法使用机械夯实,采用人工从管道下方挤密夯实;管道两侧及正上方500㎜范围内用人工夯实,避免损坏管道。管道以上500㎜外,正常使用机械夯实。冬期回填管沟底至管顶0.5m范围内不得使用含有冻土的回填土。
▲验收标准及质量要求

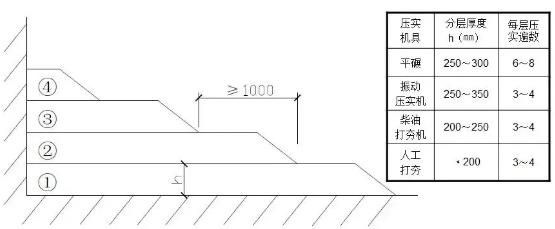

〔1〕填土分层厚度和压实遍数
填土分层虚铺厚度和压实遍数需要符合上表规定。当分段回填时,接缝处每层应错开1m以上。冬期回填每层铺土厚度应比正常施工时减少20%~25%,这其中冻土含量不得超过15%,其粒径不大于150㎜,常温回填土粒径不大于50㎜。

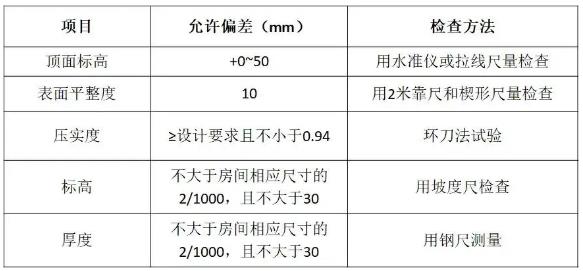

〔2〕验收标准
备注:冬期回填土每层铺土厚度应比常温施工时减少20%~50%;这其中冻土块体积不得超过填土总体积的15%;其粒径不得大于150㎜。铺填时,冻土块应均匀分布,逐层压实。回填土工作需要连续进行,防止基土或者已填土层受冻,并且及时采取防冻措施。
〔3〕环刀法测压实度
环刀法取样的方法及数量需要符合以下规定:基坑和室内填土,每层按100-500㎡取样一组;场地平整填方,每层按400-900㎡取样一组;基坑和管沟回填每50-100㎡取样一组,但是每层都不少于一组,取样部位在每层压实后的下半部。消防喷淋系统预算编制说明
▲施工及安全注意事项
〔1〕进入施工现场要戴好安全帽,以及系好帽带,严禁吸烟打闹及酒后作业。
〔2〕回填土前,需要由专人检查基坑有无坍塌现象,过程中应有专人看护。
〔3〕运输过程中,车库不得停放在距离槽边2米范围内,严禁汽车直接倒土入槽,夜间施工时,应合理安排施工顺序,设置有足够的照明设施,防止铺填超厚。
〔4〕施工时,需要注意保护定位桩、轴线桩、标高桩,防止碰撞位移。
〔5〕防止回填土下沉:由于虚铺土超过规定厚度或者冬期施工时有较大冻土块,或夯实不够遍数,甚至漏夯,坑底杂物清理不干净,容易造成回填土下沉应予防止。
〔6〕防止管道下部夯填不实:管道下部应按照要求填夯回填土,若是漏夯或夯不实会导致管道下方空虚,导致管道折断而渗漏,应予防止。
〔7〕回填土夯压密实:应在夯压前对干土适当洒水加以湿润;回填土太湿夯压不密实,易呈“橡皮土”现象,这时应挖出换土重填。用人工夯实时,每层铺土厚度不得超过20cm,夯实厚度为15cm。
〔8〕按照要求测定土的干土质量密度:回填土每层都应测定夯实后的干土密度,检验其密实度,符合设计要求才能铺摊上层土。试验报告要注明土料种类、取土点布置示意图、要求干质量密度、试验日期、试验结论及试验人员签字。未达到设计要求的部位应有处理方法与复试结论。
〔9〕每台夯机的电机必须是加强绝缘或双重绝缘电机,并且装有漏电保护装置。夯机必须安装保护接地或接零。每班工作前必须要对夯机进行检查。
〔10〕每台夯机应设置两名操作人员。一人操作夯机一人随机整理电线。操作人员必须要戴绝缘手套、穿绝缘鞋。徐州市预算编制中心
